鄂尔多斯新建项目建设加速推进

发布时间 :2026-07-20

盛夏酷暑,热浪席卷库布其沙漠腹地。三峡集团库布齐中北部新能源基地400万千瓦配套支撑性煤电项目现场一片火热的建设场景,大型机械轰鸣,数千名参建人员不畏高温、奋战一线,严守施工关键黄金期,推动土建施工、设备安装双线并行、多点突破,为全旗“风光火储”一体化能源基地建设夯实硬件支撑。

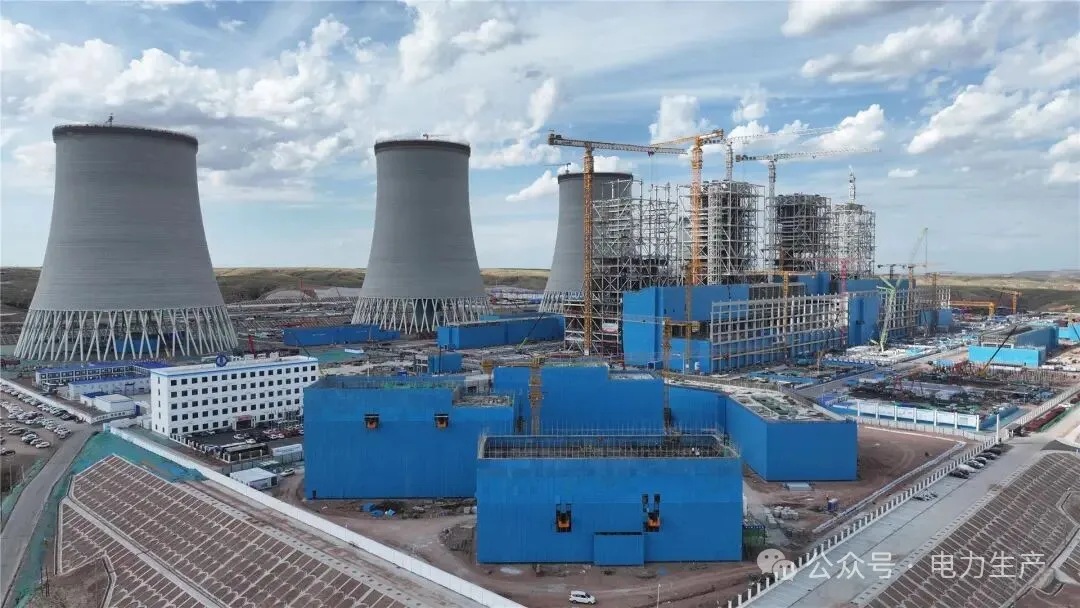

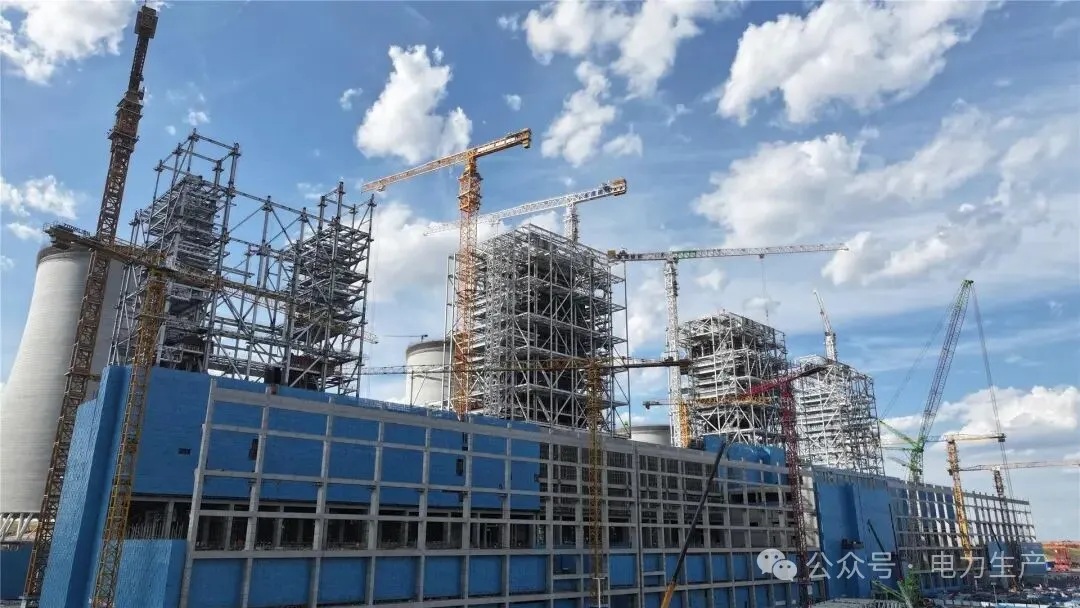

1

2

作为国家千万千瓦级库布齐中北部新能源基地的核心配套电源工程,项目紧扣“十五五”能源保供、绿色低碳发展目标,规划建设4台高效超超临界间接空冷燃煤机组,补齐风光发电出力波动短板,为大基地电力稳定外送提供可靠兜底保障。项目于2025年5月28日开工建设,计划2027年8月30日完成首台机组168小时满负荷试运行,现阶段各项施工工序平稳有序开展。

“当前项目各区域施工均按计划稳步实施。4台机组主厂房汽机间、除氧煤仓间正在进行上部建筑结构施工,今年9月将完成全部主厂房屋面止水作业,同步开展汽机设备安装工作。锅炉施工分线推进,2号、3号锅炉受热面安装作业全面展开,4号锅炉正在进行大板梁吊装工作;4台机组间冷塔将于9月全部施工到顶。脱硫吸收塔施工同步跟进,2号、3号塔已完成到顶,1号、4号塔开始安装。集控楼、电控楼已完成结构封顶,附属及公用系统工程穿插同步施工,整体建设进度可控在控。”三峡蒙能火电分公司总经理郭朝晖介绍。

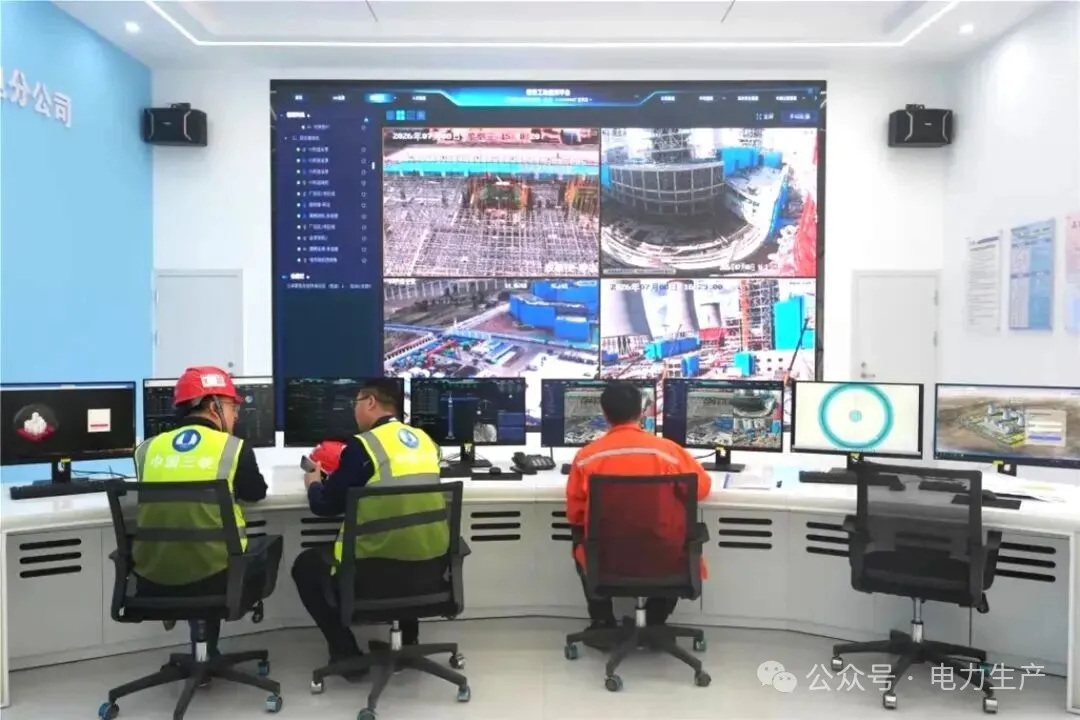

3

持续高温天气下,项目统筹调配人、机、料资源,合理调整作业时段,采取错峰、穿插施工保障各分项工程有序推进。安全管理上严格落实“三管三必须”原则,细化安全履职清单,压实全员安全责任。截至目前,项目现场在册人员4432人,其中管理人员808人、施工人员3624人。针对大规模参建队伍常态化开展分层分类安全培训与现场交底,实现安全教育全覆盖。项目同步依托智慧工地平台,以全景监控、AI识别系统24小时巡检,实时处置高温、大风安全隐患,对高空、大型吊装等高风险作业落实专项交底,筑牢高温施工安全防线。

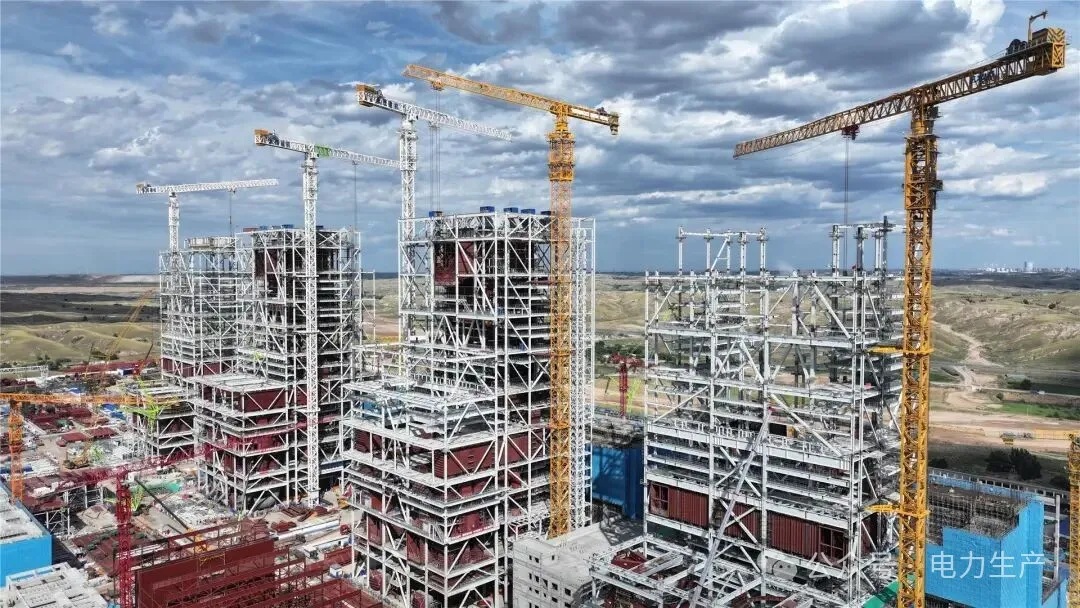

4

项目投产后,将运用高效超超临界、深度调峰等先进低碳技术,兼顾电力保供与节能降碳需求。借助蒙西—京津冀电力外送通道,项目可完善区域风光火储协同互补体系,增强跨区域送电可靠性。郭朝晖表示,项目全面投产达效后,预计年产值可达48亿元,能够有效优化区域电网调度运行方式,在京津冀电力保供中发挥关键“稳定器”“压舱石”作用,持续助力区域能源结构优化、能源安全保障能力提升,带动地方经济高质量发展。当前,达拉特旗聚力推进重大能源项目建设,坚持新能源开发与沙漠生态治理协同并进,立足库布其沙漠得天独厚的风光资源,持续完善“风光火储”多能互补产业布局,稳步建设国家重要能源和战略资源基地,着力打造安全稳定、高效可靠的区域能源枢纽。从国家级“沙戈荒”大型新能源基地提速落地,到蒙西—京津冀电力外送通道加快成型,达拉特旗以能源结构转型为抓手,不断夯实绿色发展根基,在服务国家能源安全战略、筑牢北方生态安全屏障的进程中,持续书写高质量发展崭新篇章。
